A usina só é entregue depois de ensaiada — com instrumentação calibrada e registro documental de cada medição.

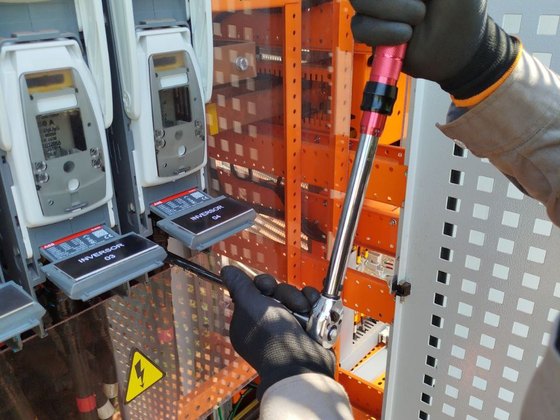

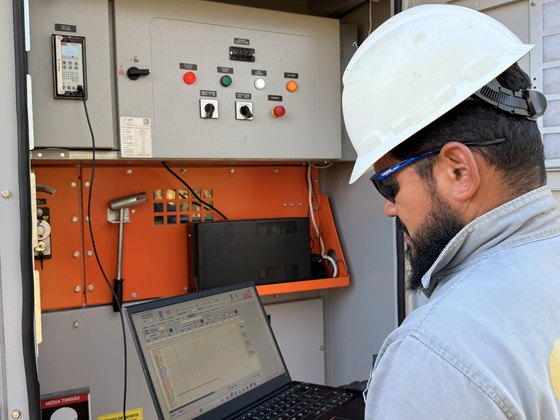

O comissionamento roda em duas fases — sistema desligado e sistema energizado — conforme a NBR 16274 e a IEC 62446-1. Cada medição entra no laudo com o valor aferido, o instrumento usado e o critério de aceitação. É esse documento, com ART de execução, que entra direto no relatório do investidor.

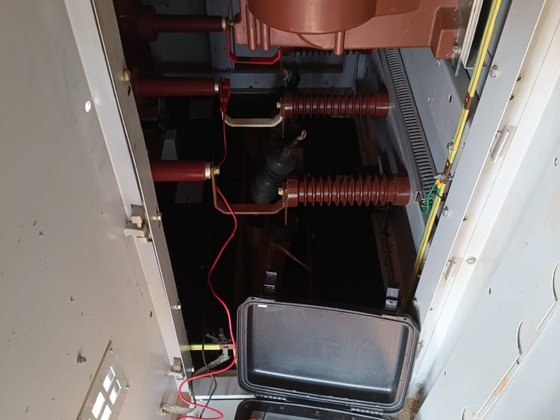

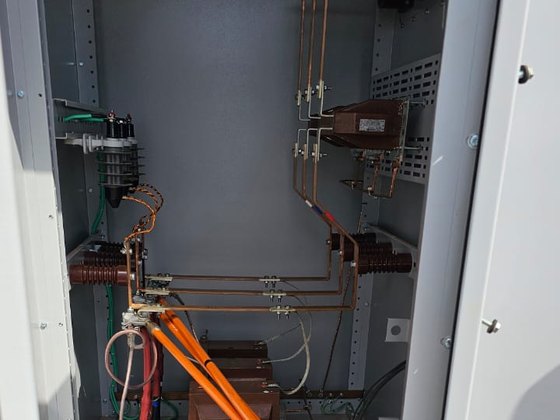

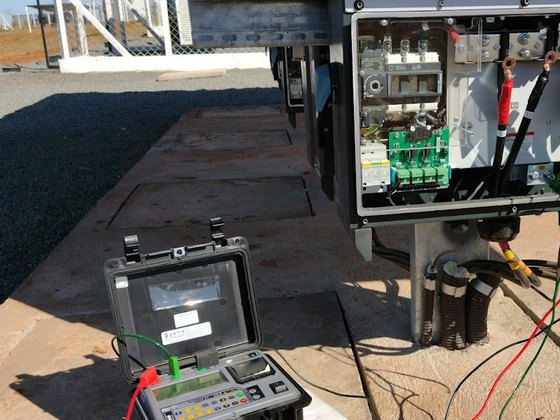

Sistema desligado. Ensaios que não dependem de geração.




Sistema energizado. Ensaios de desempenho com a planta gerando.

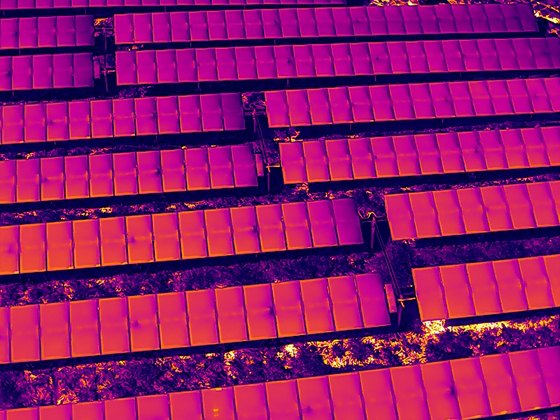

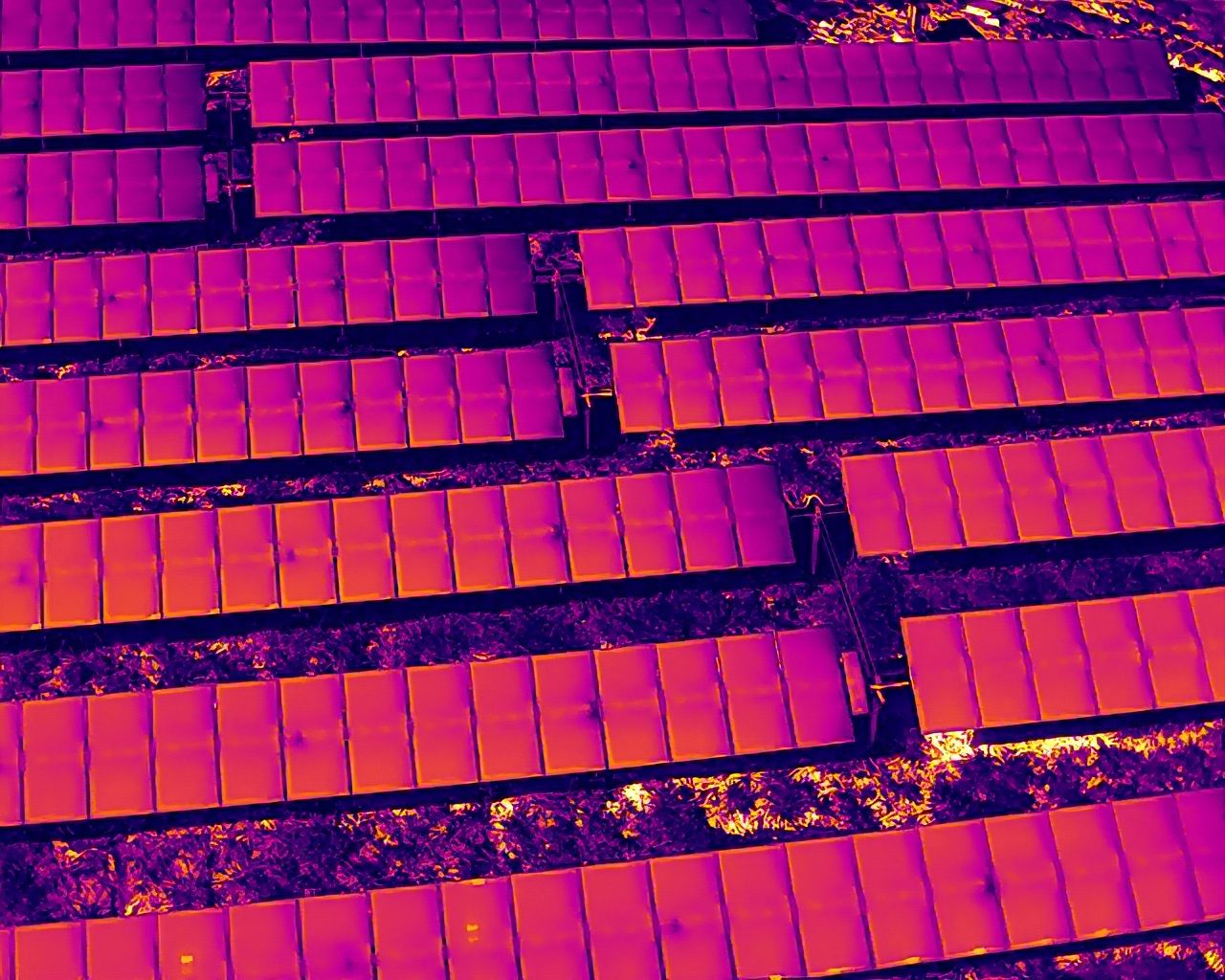

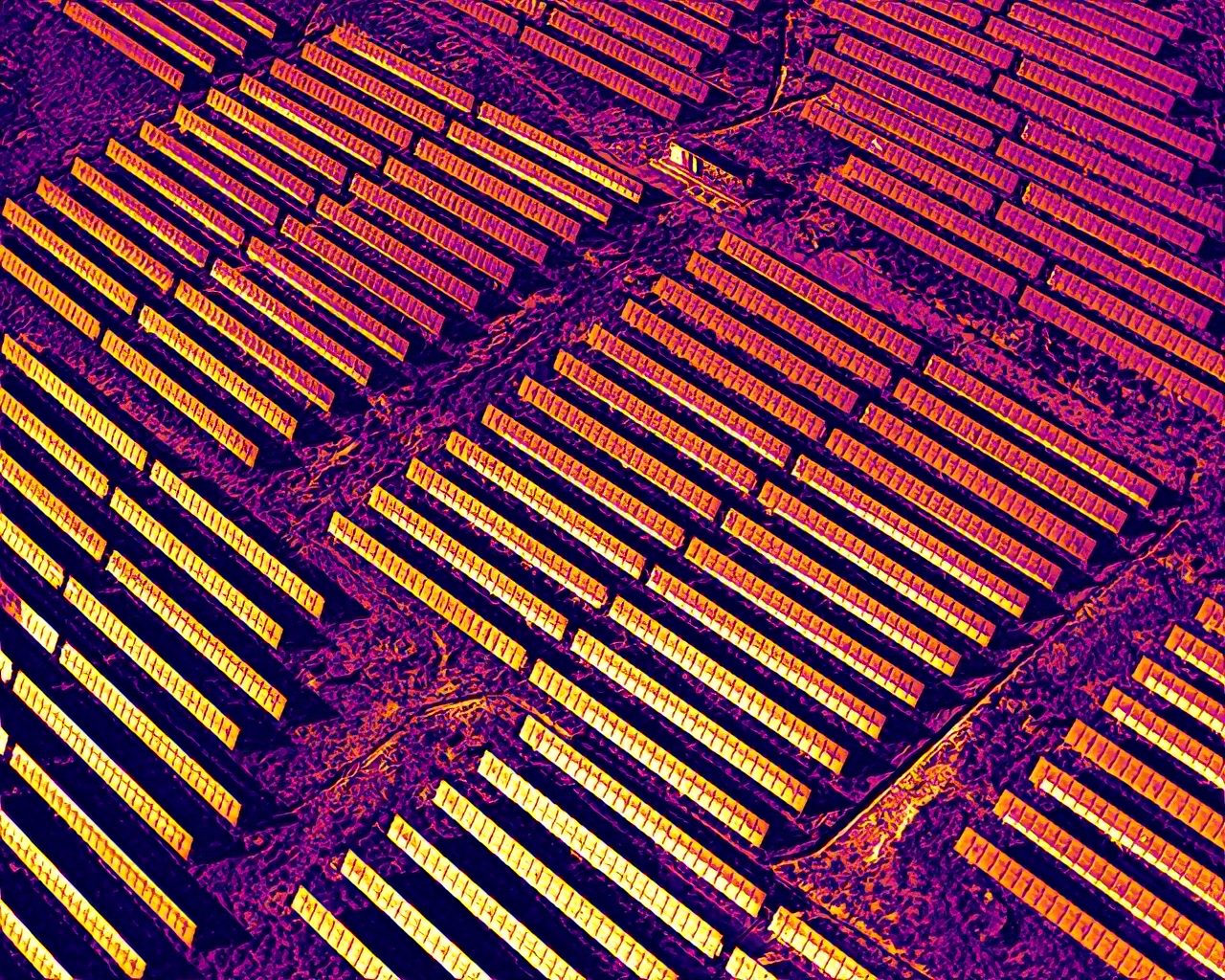

Em um parque no Maranhão, a Soluxis executou termografia aérea de 100% da planta e ensaio de curva I-V para separar o que era sujeira do que era defeito de módulo. A substituição foi dirigida apenas ao que os ensaios reprovaram, feita por blocos, sem parar a geração do restante da usina. O laudo saiu com ART, em formato que entra direto no relatório do investidor.

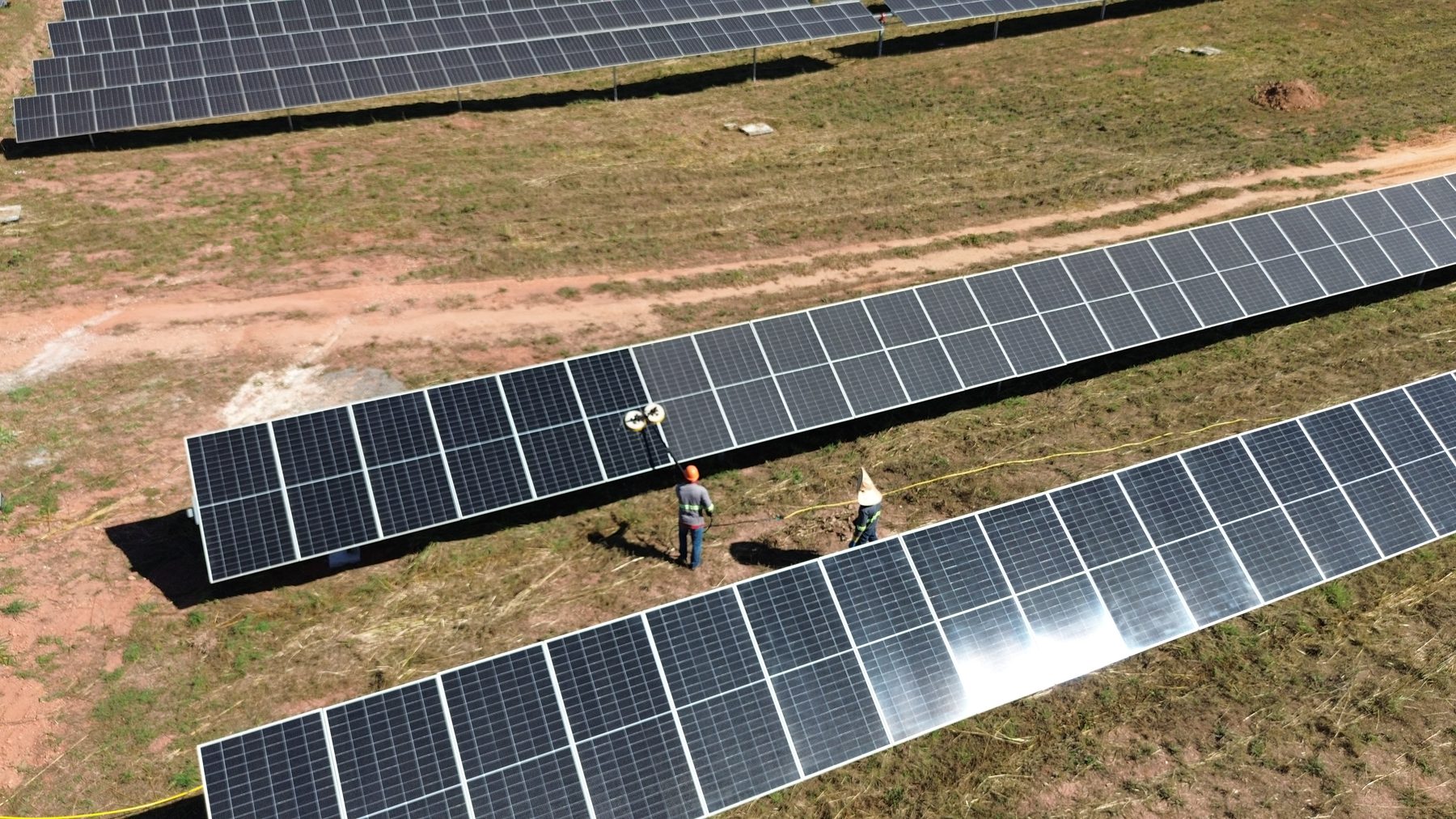

Limpeza de módulos, roçagem e controle de vegetação, inspeção de estrutura e reaperto de conexões.

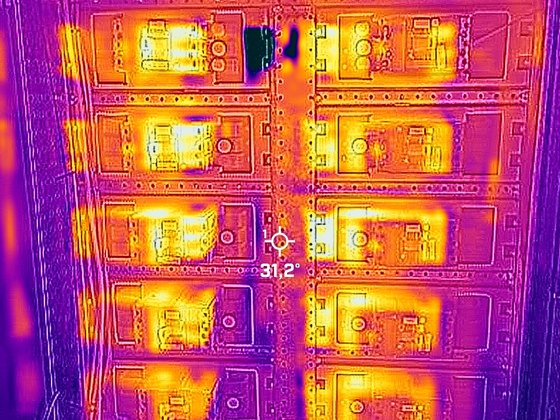

Termografia periódica de módulos, quadros e transformadores, com comparação entre campanhas.
Substituição de módulo, string box, inversor e componente de média tensão, com registro em relatório.
Acompanhamento de geração contra o esperado e relatório mensal de disponibilidade.
Todo serviço é executado e documentado conforme as normas abaixo e entregue com a documentação que o investidor e a seguradora pedem.

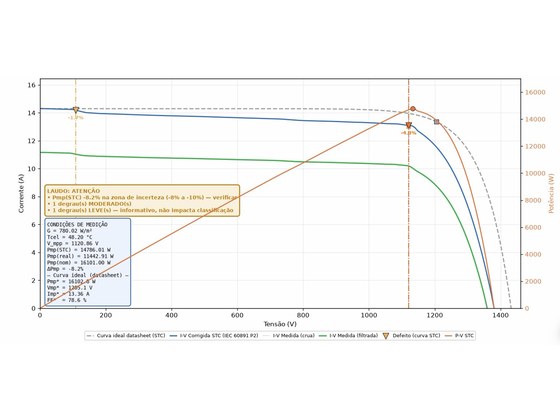

Sujeira, sombreamento, degradação de módulo e falha de string se somam na mesma curva. O ensaio separa.
Pedir uma avaliaçãoMande o escopo e a localização. A engenharia responde com a leitura técnica do caso.
